工程建设项目可行性研究报告收费标准,费用如何计算?

   2021-10-22 工程通网 13631
核心提示:可研报告的收费标准按照《国家计委关于印发建设项目前期工作咨询收费暂行规定的通知(计价格[1999]1283)》当中的标准来进行计算。



工程可行性研究报告收费标准的依据是什么?编制工程可行性研究报告费用是多少钱?可研报告的收取费用一般都是按照《国家计委关于印发建设项目前期工作咨询收费暂行规定的通知(计价格[1999]1283)》这个文件中的收费标准来进行计算,也是编制可研报告和评估可研报告的收费标准的法律依据。

关于编制和评估可行性研究报告的费用价格,计价格[1999]1283这个文件已经明确说明了,编制和评估的费用按照建设项目估算投资额来进行分档收取,不同投资档位收取的费用也会不同。



编制和评估的收费标准有几个档次

目前编制和评估可行性研究报告的收费标准分为了五档,如下表格:单位(万元)

评估投资额

咨询评估项目

3000万元-1亿元

1亿元-5亿元

5亿元-10亿元

10亿元-50亿元

50亿元以上

编制项目建议书

6-14

14-37

37-55

55-100

100-125

编制可行性研究报告

12-28

28-75

75-110

110-200

200-250

评估项目建议书

4-8

8-12

12-15

15-17

17-20

评估可行性研究报告

5-10

10-15

15-20

20-25

25-35



费用的收取除了估算投资额外还有哪些计算因素

评估编制报告的费用收取除了投资估算额因素,还有建设项目的行业调整系数和工程复杂调整系数这两项关键因素。其中工程复杂调整系数需要工程咨询单位和委托单位根据各类工程情况协商确定,范围在0.8-1.2之间。

按建设项目估算投资额分档收费的调整系数,表格:

行 业

调整系数

(以表一所列收费标准为 1)

一、行业调整系数

1.石化、化工、钢铁

2.石油、天然气、水利、水电、交通(水运)、化纤

3.有色、黄金、纺织、轻工、邮电、广播电视、医药、煤炭、

火电(含核电)、机械(含船舶、航空、航天、兵器)

4.林业、商业、粮食、建筑

5.建材、交通(公路)、铁道、市政公用工程



1.3

1.2

1.0



0.8

0.7

二、工程复杂程度调整系数

0.8-1.2



编制和评估可行性研究报告费用收取将如何计算

计算方式为:

编制/评估可行性研究报告费用 = 分档收费基价(插入法计算) × 行业调整系数 × 工程复杂程度



分档收费基价为一个范围,那么怎么确定分档收费基价呢?

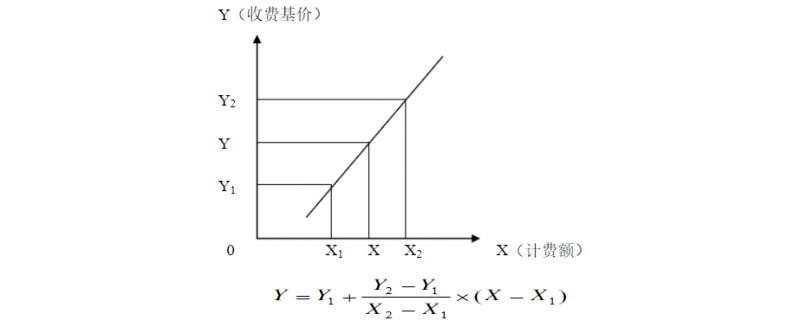

根据《计价格[1999]1283》文件明确分档收费基价使用内插法计算公式来计算费用,内插法计算公式如下图所示:

内插法计算

比如编制可行性研究报告的估算投资额为3亿元,行业为轻工业,确定的工程复杂程度为0.8。那么应该收取的分档收费基价和编制可行性研究报告应该收取的费用为:

收费基价(万元)=28+(30000-10000)/(50000-10000)×(75-28)= 51.5(万元)

编制可行性研究报告费用=51.5×1.0×0.8=41.2(万元)

当然具体的费用还要看工程咨询公司是否在标准计算费用的基础上进行折扣优惠了。

下载“工程通网APP”,或者搜索“工程通网小程序”,关注“工程通网”公众号等,工程通网内置多种工程项目的费用计算器,只需输入相关数据即可计算项目所需的具体价格费用。


免责声明:文章、图片来源网络,版权归原作者所有,如有侵权,请及时联系0771-5883885删除。
工程通网
工程咨询设计行业综合服务平台,提供水保、能评、可研、建议书、复垦、安评、环评、地灾、工程监理、测绘、检测、方案设计、初设、施工图、国土空间规划、产业规划、发展规划等咨询设计服务。
让天下投资项目快速顺利落地!
电话 钟经理 15807771860
Q Q 1582680976
微信 zh1582680976
邮箱 1582680976@qq.com
地址 广西南宁市青秀区桂雅路11号凤岭·麒麟堡A单元2202、2203号
联系时请说明是在工程通网看到的!

反对 0 举报 0 收藏 0 打赏 0 评论 0

更多>同类行业资讯
推荐图文
推荐行业资讯
点击排行
返回顶部

返回顶部
