高科技水保方案水土流失预测(二十九)

   2014-11-12 380
核心提示:7水土流失预测7.1预测原则结合本工程建设特点,确定本工程水土流失预测原则如下:(1)所有的预测方法、预测内容和预测结果,均是基于主体工程设计功能,同时以在不采取任何水土保持措施的情况下为前提进行的预测分

7  水土流失预测

7.1 预测原则

结合本工程建设特点,确定本工程水土流失预测原则如下:

(1)所有的预测方法、预测内容和预测结果,均是基于主体工程设计功能,同时以“在不采取任何水土保持措施的情况下”为前提进行的预测分析;

(2)扰动土地面积按实际扰动情况进行分析,水土流失面积结合扰动地表情况进行分析;

(3)弃土流失量预测根据地形情况和当地气候条件进行分析。

7.2 预测范围及单元

本项目计划于2014年11月开工建设,2015年12月完工,工期14个月。本工程水土流失预测的范围为各水土流失防治分区的扰动范围,预测单元即为主体工程区、施工生产生活区和临时堆土场区。

经统计,项目施工期(含施工准备期)可能造成水土流失面积为8.02hm2,自然恢复期可能造成水土流失面积为1.58hm2,详见表7.2-1。

表7.2-1  可能造成的水土流失面积
                                                                               单位:hm2



序号 预测分区 施工期(施工准备期) 自然恢复期
1   主体工程区 8.02 1.58
2   施工生产生活区 (0.08) -
3   临时堆土场区  (0.30) -
  合计 8.02 1.58

注:自然恢复期水土流失面积为植物措施面积。

7.3 预测时段

项目水土流失预测时段主要是建设期,包括施工期(含施工准备期)和自然恢复期。本项目施工期为2014年11月~2015年12月,施工工期为14个月。自然恢复期指各单元施工扰动结束后未采取水土保持措施条件下,松散裸露面逐步趋于稳定、植被自然恢复或在干旱、沙漠地区形成地表结皮,土壤侵蚀强度减弱并接近原背景值所需的时间。根据当地植被生长情况,自然恢复期取施工结束后1年。

预测时段根据当地雨季为3~8月,超过雨季长度不足一年的按全年计,未超过雨季长度的按占雨季长度的比例计算。根据水土流失预测分区及单项工程的施工进度安排,本项目各预测分区水土流失预测时段见表7.3-1。

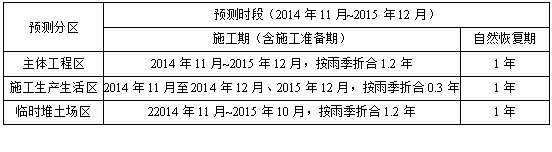

表7.3-1      水土流失预测时段

Z94)KIK6RXLPJYM@KY_2PS7

免责声明:文章、图片来源网络,版权归原作者所有,如有侵权,请及时联系0771-5883885删除。
工程通网
工程咨询设计行业综合服务平台,提供水保、能评、可研、建议书、复垦、安评、环评、地灾、工程监理、测绘、检测、方案设计、初设、施工图、国土空间规划、产业规划、发展规划等咨询设计服务。
让天下投资项目快速顺利落地!
电话 钟经理 15807771860
Q Q 1582680976
微信 zh1582680976
邮箱 1582680976@qq.com
地址 广西南宁市青秀区桂雅路11号凤岭·麒麟堡A单元2202、2203号
联系时请说明是在工程通网看到的!

标签: 工程水保方案
反对 0 举报 0 收藏 0 打赏 0

更多>同类行业资讯
推荐图文
推荐行业资讯
点击排行
返回顶部

返回顶部
